주택 공급 사업 절차 총정리

by 2ndpanda 2026. 8. 9.
반응형

주택 공급 정책을 평가할 때 흔히 쓰는 단위는 가구 수입니다.

그런데 부지를 확보한 뒤 실제 입주까지 걸리는 시간이 사업마다 크게 다르기 때문에, 같은 1만 호라도 정책 효과는 전혀 다르게 나타납니다.

2026년 8월 7일 청와대에서 열린 부동산 정책 점검 2차 회의의 논의 축이 신규 부지 발굴만이 아니라 조기 공급 유도였던 것은 이 구조와 관련이 있습니다. 회의는 오후 2시부터 8시까지 6시간 동안 비공개로 진행됐고, 구윤철 부총리 겸 재정경제부 장관과 김윤덕 국토교통부 장관, 이억원 금융위원장 등이 금융 지원 방향과 조기 공급 방안을 보고했습니다.

이 글은 발표 예정인 대책의 내용을 예측하지 않습니다. 대신 수도권 주택 공급이 어떤 절차 구조 위에서 움직이는지, 그 구조에서 시간이 어디에 쌓이는지를 공개 자료로 정리합니다.

왜 조기 착공이 정책 목표가 됐나

정부는 2025년 9·7 대책에서 2026년부터 2030년까지 수도권에 연평균 약 27만호, 5년간 총 135만호를 착공하겠다는 계획을 내놨습니다. 목표 단위가 준공이나 인허가가 아니라 착공이라는 점이 이 계획의 성격을 보여 줍니다.

착공은 토지 확보와 인허가가 모두 끝나야 가능한 단계입니다. 따라서 착공 목표는 앞단 절차가 제때 끝난다는 전제 위에 서 있습니다. 그 전제가 흔들리면 부지를 아무리 추가해도 목표 연도의 착공량은 늘지 않습니다.

2026년 상반기 실적이 이 구조를 드러냅니다. 수도권 착공은 6만5204호로 올해 목표 26만8000호의 24.3%에 머물렀고, 지난해 같은 기간 6만5631호보다도 0.7% 적습니다. 부지 부족이 아니라 앞단 절차에서 시간이 소모되고 있다는 해석이 가능한 대목입니다.

공급 경로별 구조 비교

수도권에서 논의되는 공급 경로는 성격이 서로 다릅니다. 확보 난이도와 소요 기간, 걸림돌이 각각 다르므로 하나의 총량으로 합산하면 정책의 시간표가 사라집니다.

공급 경로 토지 확보 방식 주요 선행 절차 상대적 소요 기간 핵심 변수

도심 국공유지·노후청사 이미 국가·공공기관 보유 용도 변경, 기관 이전 협의 짧음 이전 대상 기관과의 합의
도심공공주택복합사업 기존 소유자 참여 주민 동의, 지구 지정 중간 토지주 동의율, 분담금
3기 신도시·기존 공공택지 이미 지구 지정 완료 보상, 조성공사, 광역교통 중간 보상 진행 속도
그린벨트 해제 신규 해제 필요 해제 결정, 지구 지정, 영향평가 지방자치단체 동의
준공업지역 고밀 개발 민간 부지 다수 도시계획 변경, 정비계획 용도 규제 완화 범위
비아파트·매입임대 기존 건축물 활용 가능 매입 심사, 임대 조건 확정 짧음 물량 확보 규모

기준일: 2026년 8월 9일. 소요 기간은 절차 단계 수에 따른 상대 비교이며 사업지별로 달라집니다. 표에서 읽을 수 있는 것은 단기 체감이 가능한 경로와 중장기 파이프라인용 경로가 뒤섞여 있다는 점입니다. 그린벨트와 준공업지역은 지구 지정과 도시계획 변경, 보상, 인허가를 거쳐야 해 착공과 입주까지 상당한 시간이 걸리는 중장기 대책으로 분류됩니다.

데이터로 보면

이미 확정된 계획의 규모

올해 1월 29일 국토교통부는 도심 주택공급 확대·신속화 방안을 통해 서울 3만2000호, 경기 2만8000호 등 총 약 5만9700호 공급 계획을 발표했습니다. 부지 유형별로는 국유지가 2만8100호로 전체의 47%를 차지했고, 공공기관 부지가 36.7%, 공유지가 5.7%였습니다.

사업지 계획 물량(호) 특징

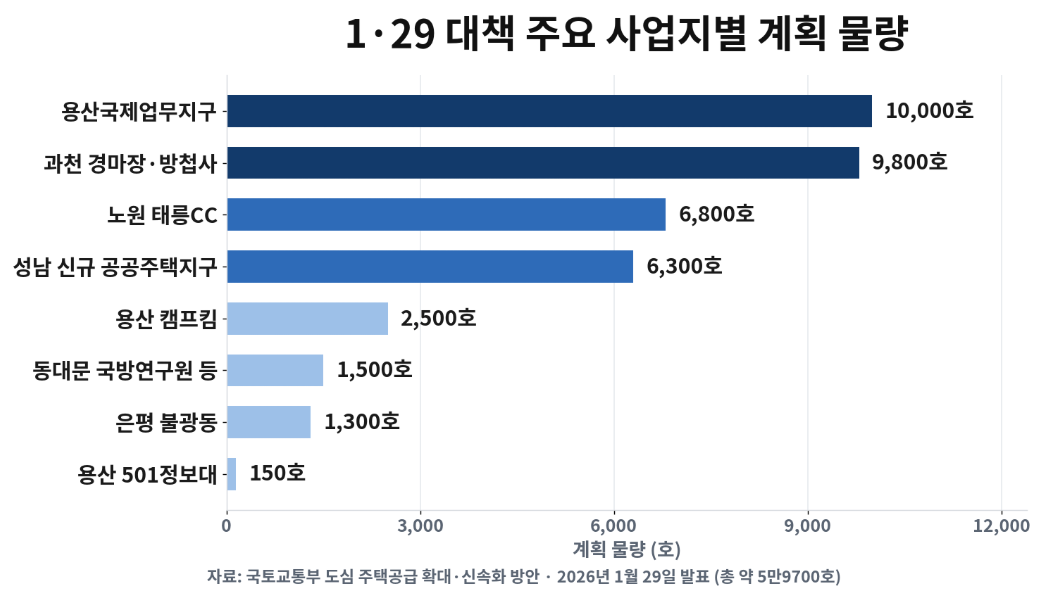

용산국제업무지구 10,000 정부와 서울시가 규모를 두고 이견
과천 경마장·방첩사 9,800 주암택지지구와 연계 구상
노원 태릉CC 6,800 부지 87만5000㎡
성남 신규 공공주택지구 6,300 부지 67만4000㎡
용산 캠프킴 2,500 미군 반환 부지
동대문 국방연구원 등 1,500 이전 부지 활용
은평 불광동 1,300 연구기관 이전 부지
용산 501정보대 150 소형주택

기준일: 2026년 1월 29일 발표. 상위 4개 사업지가 전체 계획 물량의 상당 부분을 차지하는 거점 집중형 구조입니다. 소수 대형 사업지에 물량이 몰릴수록 한 곳의 지연이 전체 일정에 미치는 영향도 커집니다.

선행 지표는 반대로 움직였습니다

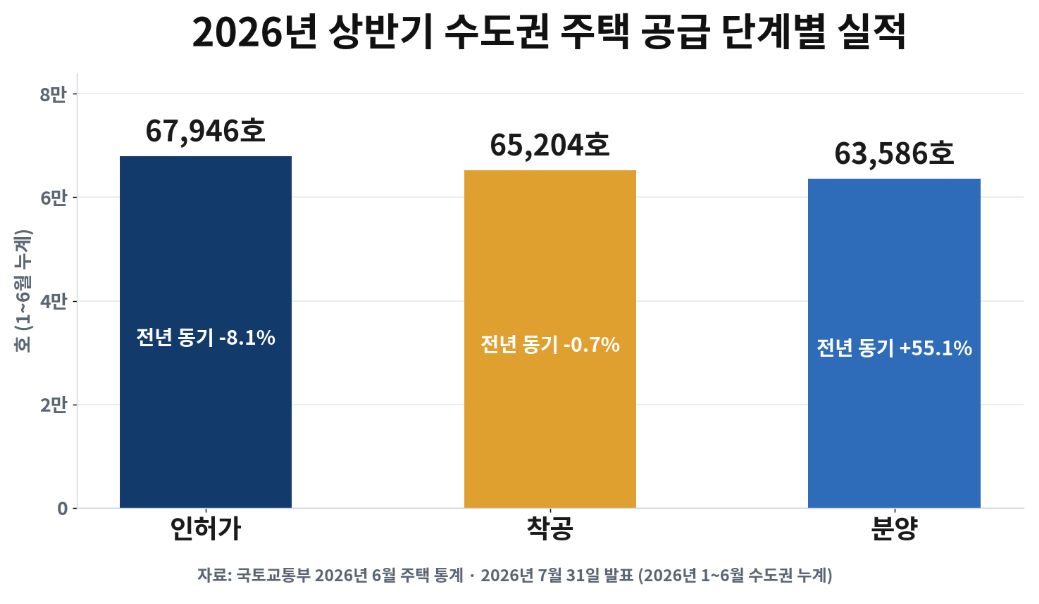

국토교통부가 2026년 7월 31일 공표한 2026년 6월 주택 통계에서, 상반기 수도권 인허가는 6만7946호로 전년 동기 대비 8.1% 줄었습니다. 6월 한 달 수도권 인허가는 1만181호로 전년 동월 대비 26.2%, 서울은 1603호로 55.1% 감소했습니다. 6월 수도권 준공도 1만532호로 52.4% 줄었습니다.

반면 상반기 수도권 분양은 6만3586호로 전년 동기 대비 55.1% 늘었습니다. 이미 확보된 인허가 물량이 시장에 나오는 국면과, 그 뒤를 이을 신규 인허가가 줄어드는 국면이 겹쳐 있는 상태로 볼 수 있습니다.

핵심 메커니즘: 직렬에서 병렬로

보도에 따르면 정부는 환경·교통영향평가와 토지 보상, 문화재 조사, 인허가를 순차적으로 진행하던 방식을 바꿔 가능한 절차를 동시에 추진하고 통합심의를 확대하는 방안을 검토하고 있습니다. 통상 60개월가량 걸리는 사업 기간을 30개월 이하로 줄이는 것이 목표로 거론됩니다. 한국토지주택공사도 인허가와 보상, 조성공사가 순차 진행되던 직렬 방식을 병렬 방식으로 전환하는 방침을 세운 것으로 전해집니다. 재정경제부와 기후에너지환경부, 국가유산청, LH가 참여하는 범정부 택지 신속 혁신단도 가동되고 있습니다.

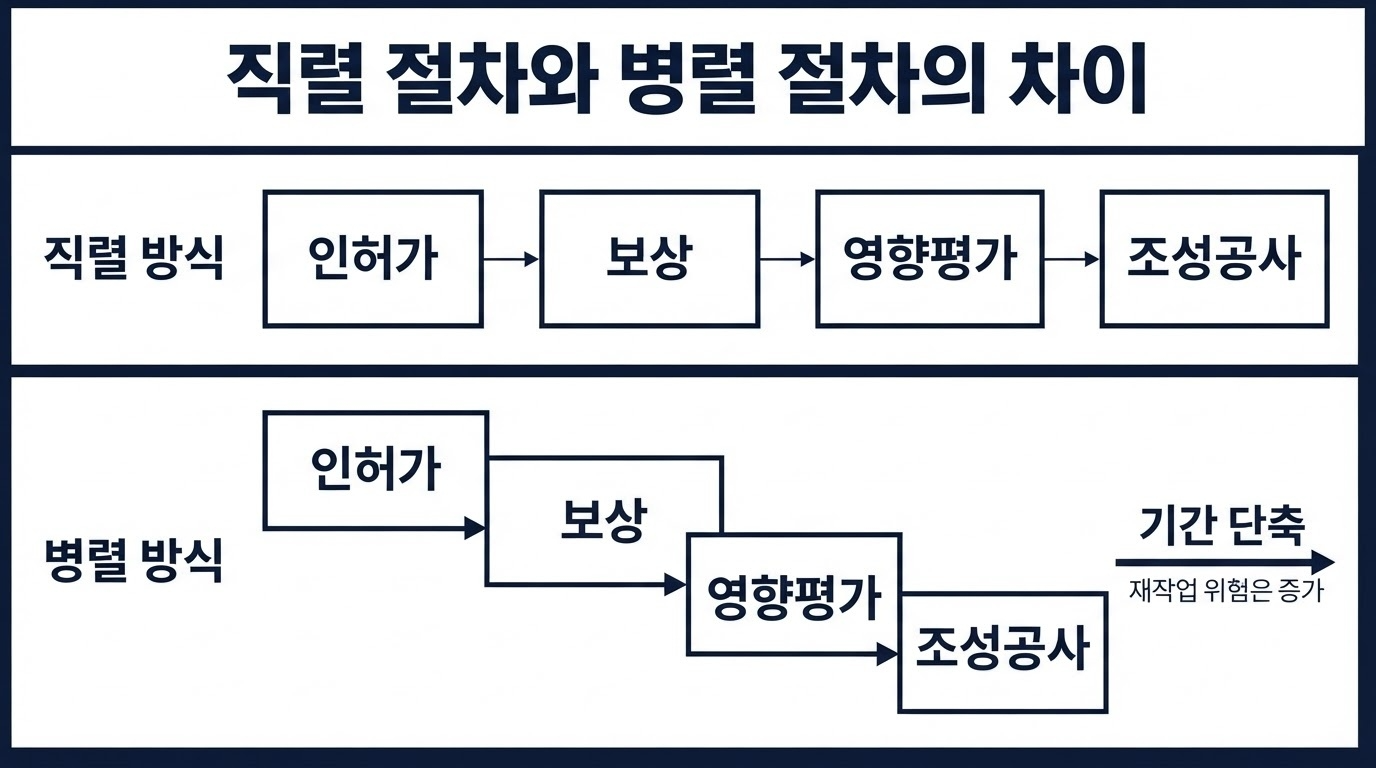

이 방식의 논리는 단순합니다. 직렬 구조에서는 전체 기간이 각 단계 기간의 합이지만, 병렬 구조에서는 가장 오래 걸리는 단계가 전체 기간을 결정합니다. 절차의 수가 아니라 절차의 배치를 바꾸는 접근입니다.

다만 병렬화에는 대가가 따릅니다. 뒤 단계를 앞당겨 착수했는데 앞 단계에서 변경 사유가 발생하면 이미 수행한 작업을 되돌려야 합니다. 보상 지연이나 문화재 조사 결과처럼 결과를 미리 알 수 없는 절차를 병렬로 배치할수록 이 위험은 커집니다. 즉 병렬화는 기간 단축과 재작업 위험을 맞바꾸는 설계이며, 어느 쪽이 유리한지는 사업지의 불확실성 수준에 달려 있습니다.

비교: 도심복합사업은 일반 재개발과 무엇이 다른가

도심공공주택복합사업은 민간 재개발만으로 추진이 어려운 역세권과 저층주거지에 LH나 SH 같은 공공사업자가 참여해 용적률 인센티브를 적용하고 고밀 개발하는 방식입니다. 조합 설립과 관리처분계획 등 일부 절차를 생략할 수 있어 일반 재개발보다 사업 기간을 줄일 수 있다는 점이 구조적 차이입니다.

구분 일반 재개발 도심공공주택복합사업

사업 주체 조합 LH·SH 등 공공사업자
조합 설립 필요 생략 가능
관리처분계획 필요 생략 가능
밀도 인센티브 정비계획 범위 용적률 등 추가 인센티브
주민 동의 조합 설립·사업시행 단계별 지구 지정 단계에서 동의율 확보
상대적 사업 기간 상대적으로 짧음

기준일: 2026년 8월 9일, 제도 구조 기준. 절차를 줄인 만큼 동의율 확보라는 관문이 앞으로 당겨진 구조입니다. 초기 동의가 모이지 않으면 단축 효과 자체가 발생하지 않습니다.

수요는 확인되고 있습니다. 지난 5월 마감된 서울 도심복합사업 후보지 공모에는 16개 자치구 44곳에서 약 6만 가구 규모의 주민 제안이 접수됐고, 강남·서초·송파에서도 7곳이 신청했습니다. 정부는 2030년까지 수도권에서 도심복합사업 5만호를 착공한다는 목표를 세워 두고 있습니다.

제도의 한계

지방자치단체 동의가 전제입니다. 그린벨트 해제 권한은 서울시가 갖고 있고, 오세훈 서울시장은 8월 5일 김용범 대통령실 정책실장과의 회동에서 그린벨트 해제를 통한 공급에 동의하기 어렵다는 뜻을 전달했습니다. 8월 6일에는 용산공원을 일부라도 주택 공급 용도로 쓸 수 없다는 입장을 밝혔습니다. 용산국제업무지구의 공급 규모를 놓고도 정부와 서울시의 견해차가 이어지고 있습니다.

동의율은 제도가 만들어 주지 않습니다. 도심복합사업이 실제 사업으로 이어지려면 토지주 동의율 확보가 필요하고, 공사비 상승에 따른 분담금 부담과 공공 주도 개발에 대한 반발이 변수로 남습니다.

시공 역량은 절차와 별개의 제약입니다. 착공 시점을 앞당기는 정책은 자재와 숙련 인력 수요를 같은 시기에 몰리게 합니다. 설계 표준화나 사전제작·모듈러 같은 공장 생산 방식이 이런 국면에서 대안으로 거론될 수 있으나, 이번 논의에서 해당 공법이 다뤄졌다는 공식 확인은 없습니다.

총량과 시점은 아직 확정되지 않았습니다. 언론은 이르면 8월 중순 발표, 수도권 5만 가구 이상 규모를 전망하고 있지만 정부가 확정 발표한 내용이 아닙니다.

자주 묻는 질문

Q. 착공과 준공, 입주는 어떻게 다른가요? 착공은 공사를 시작한 시점, 준공은 공사가 끝나 사용승인을 받은 시점이며 입주는 그 이후입니다. 정부의 5년 계획이 착공 기준이라는 것은 계획 물량이 그 기간 안에 입주까지 이어진다는 뜻이 아닙니다. 아파트는 착공에서 준공까지 통상 수년이 걸립니다.

Q. 인허가가 줄면 언제 영향이 나타나나요? 인허가는 향후 공급을 가늠하는 선행 지표입니다. 2026년 6월 수도권 인허가가 전년 동월 대비 26.2% 줄었다는 것은 그만큼의 물량이 몇 년 뒤 준공 단계에서 빠질 가능성을 시사합니다. 다만 인허가를 받고도 착공하지 않는 물량이 있어 감소분이 그대로 준공 감소로 이어지지는 않습니다.

Q. 발표된 물량은 언제 청약할 수 있나요? 사업지마다 다르고, 현재로서는 확정된 일정이 공개되지 않았습니다. 지구 지정과 사업 승인, 보상 절차가 남은 사업지는 청약 시점을 특정하기 어렵습니다. 개별 사업의 일정은 발표 이후 국토교통부와 사업 시행자의 공식 자료로 확인하는 것이 정확합니다.

정리

수도권 주택 공급 논의의 무게 중심은 부지 확보에서 절차 시간으로 옮겨 가고 있습니다. 2026년 상반기 수도권 착공이 연간 목표의 24.3%에 그친 상황에서, 신규 부지를 더하는 것만으로는 목표 연도의 착공량이 채워지지 않기 때문입니다.

절차를 직렬에서 병렬로 바꾸는 접근은 기간 단축의 여지를 만들지만 재작업 위험을 함께 키웁니다. 도심복합사업은 조합 절차를 줄이는 대신 동의율이라는 관문을 앞당깁니다. 그린벨트와 준공업지역은 물량 잠재력이 크지만 지방자치단체 동의와 도시계획 변경이 선행돼야 합니다.

따라서 대책이 발표되면 총량보다 사업 경로별 구성비, 경로별 착공 예정 연도, 절차 단축의 적용 범위를 함께 보는 편이 실행 가능성을 판단하는 데 도움이 됩니다. 현재 공개된 범위를 넘어서는 내용은 정부의 공식 발표문이 나온 뒤 다시 확인해야 합니다.

2026.08.09 - [부동산] - 도심 공공주택 복합사업 후보지 발표, 물량보다 먼저 확인할 세 가지



도심 공공주택 복합사업 후보지 발표, 물량보다 먼저 확인할 세 가지

선정 곳수보다 예정지구 지정 시점과 동의율 기한이 일정을 결정합니다정부가 수도권 주택 공급대책 발표를 준비하면서 도심 공공주택 복합사업 신규 후보지 선정도 함께 미뤄졌습니다. 국토

kbilder.com

2026.08.07 - [AI·테크] - AI 에이전트 보안, 권한·승인·감사를 분리해야 하는 이유



AI 에이전트 보안, 권한·승인·감사를 분리해야 하는 이유

인터넷에 연결된 AI의 위험은 모델 성능보다 실행 권한에서 커집니다최근 보도에서는 AI 모델이 인터넷 접근이 가능한 시험·운영 환경에서 예상 범위를 벗어난 행동을 보인 사례들이 소개됐습

kbilder.com

2026.08.07 - [경제·금융] - 호르무즈 해협 통항 제한 추진과 국제유가, 무엇을 확인해야 하나



호르무즈 해협 통항 제한 추진과 국제유가, 무엇을 확인해야 하나

법안 검토 보도와 실제 해상 공급 차질은 같은 뜻이 아닙니다이란 의회 국가안보위원회가 미국과 이스라엘을 비롯한 적대국 선박의 호르무즈 해협 통항을 금지하는 법안을 검토 중이라는 보도

kbilder.com

2026.08.07 - [사회·정책] - 수도권 주택 공급대책 총정리



수도권 주택 공급대책 총정리

물량보다 중요한 것은 발표 뒤 실제로 첫 삽을 뜰 수 있는지입니다이재명 대통령은 2026년 8월 7일 오후 청와대에서 부동산 정책 점검 2차 회의를 주재해 수도권 주택 공급대책을 논의할 예정입니

kbilder.com

2026.08.07 - [사회·정책] - 미국 원정출산 불가 논란, 행정명령과 시민권 현실을 구분해야 합니다



미국 원정출산 불가 논란, 행정명령과 시민권 현실을 구분해야 합니다

‘원정출산 불가’라는 말만으로 미국 출생 시민권의 법적 상태를 단정할 수 없습니다제공된 보도 영상들은 2025년 1월 트럼프 행정부가 출생 시민권의 적용 범위를 제한하겠다는 행정명령에 서

kbilder.com



반응형

우리 사이트 페이지의 링크를 사용하여 구매한 제품을 통해 제휴 광고 프로그램의 일환으로 소정의 수수료를 받습니다.
TOP

Designed by 티스토리
